Частный дом (3–5 кВт): 1–2 рабочих дня.
Частный дом (5–10 кВт): 2–3 рабочих дня.
Коммерческий объект (10–30 кВт): 3–5 рабочих дней (зависит от сложности кровли и доступа к месту подключения).
Крупные объекты (> 30 кВт): 5–7 рабочих дней с учётом монтажа дополнительных конструкций.
Этапы работ:
Доставка и разгрузка оборудования (обычно 1 день).

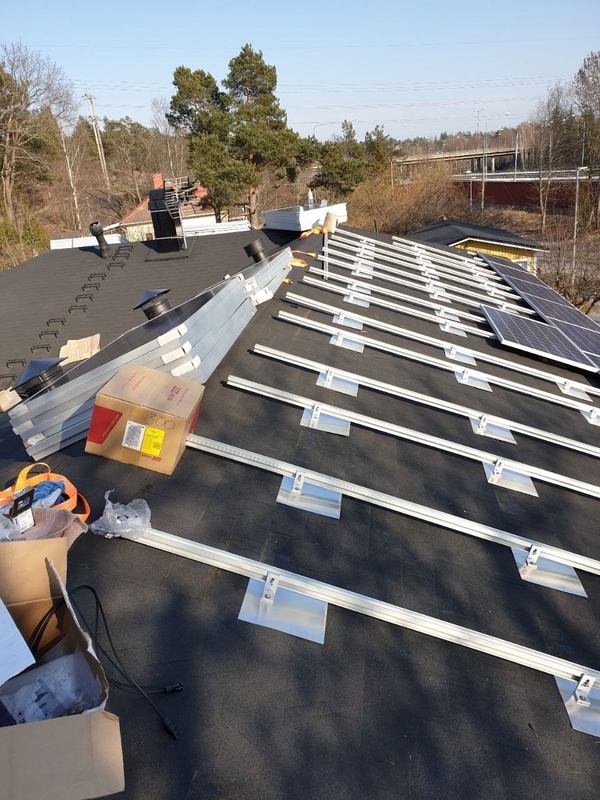

Установка конструкции/креплений (0,5–1 дня).
Монтаж панелей (0,5–1 дня).
Прокладка кабелей и подключение инвертора (0,5 дня).
Пусконаладочные работы и тестовый запуск (0,5 дня).
Инструктаж клиента и передача руководства (0,5 дня).
Финальная проверка и сдача объекта (0,5 дня).
